Phú Quốc đón dòng điện lưới quốc gia

Thứ Hai, 03/02/2014|21:34

Ngày mùng 3 Tết Giáp Ngọ (ngày 2/2/2014), dòng điện lưới quốc gia đã đến với huyện đảo Phú Quốc, tỉnh Kiên Giang sau hơn 2 tháng thi công.

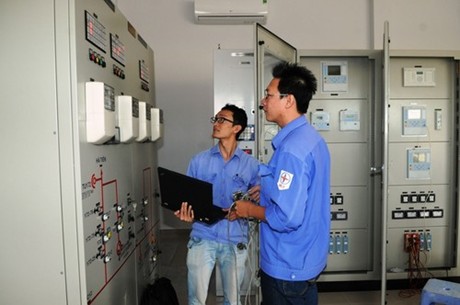

Kiểm tra sau khi đóng điện dự án cáp ngầm xuyên biển Hà Tiên-Phú Quốc
Kiểm tra sau khi đóng điện dự án cáp ngầm xuyên biển Hà Tiên-Phú Quốc

10h sáng, Tổng Công ty Điện lực miền Nam chính thức đóng điện tuyến cáp ngầm từ thị xã Hà Tiên ra Phú Quốc, giúp người dân huyện đảo được sử dụng dòng điện lưới quốc gia.

Tuyến cáp ngầm 110 kV xuyên biển nối Hà Tiên với Phú Quốc, được khởi công vào ngày 17/11/2013.

Đây là dự án quy mô lớn, công nghệ phức tạp và lần đầu tiên được thực hiện ở nước ta. Dự án gồm phần cáp ngầm 110 kV xuyên biển Hà Tiên - Phú Quốc dài 58 km, sử dụng cáp ngầm 3 lõi tiết diện 630 mm2; phần lưới điện 110 kV trên bờ Phú Quốc gồm đường dây 2 mạch trên không dài gần 8 km và trạm biến áp Phú Quốc 110/22 kV - 40 MVA. Ngoài ra, Tổng Công ty còn đầu tư 3 công trình lưới điện đồng bộ, gồm đường dây 2 mạch 110 kV Kiên Lương - Hà Tiên để cấp điện cho thị xã Hà Tiên và huyện đảo Phú Quốc.

Việc hòa lưới điện quốc gia sẽ đáp ứng nhu cầu phát triển kinh tế - xã hội, tạo cú hích cho sự chuyển mình đưa huyện đảo Phú Quốc phát triển thành đặc khu kinh tế - hành chính, trung tâm giao thương của quốc gia, khu vực và quốc tế.

Dự kiến, ngày 6/2 tới, ngành Điện lực và UBND tỉnh Kiên Giang sẽ tổ chức lễ khánh thành tuyến cáp này.

Thùy Linh (Theo Chinhphu.vn)

.
.
.
.
