.
.

Chủ động bảo đảm an toàn lưới điện mùa nắng nóng

Thứ Hai, 13/06/2022|23:00

Đảm bảo vận hành lưới điện truyền tải an toàn, ổn định trong mùa nắng nóng luôn là áp lực rất lớn đối với hệ thống truyền tải điện. Với mùa nắng nóng năm nay, Tổng công ty Truyền tải điện quốc gia (EVNNPT) đã có những giải pháp vận hành an toàn lưới điện truyền tải, cung ứng điện phục vụ phát triển kinh tế - xã hội và đời sống, sinh hoạt của nhân dân.

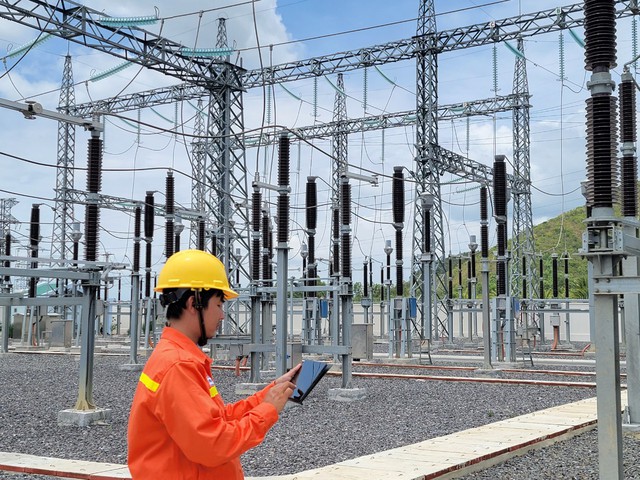

Sử dụng thiết bị kiểm tra các thông số của thiết bị trạm biến áp.
Sử dụng thiết bị kiểm tra các thông số của thiết bị trạm biến áp.

Lập phương án phòng ngừa sự cố cho từng đường dây, TBA

Phó Tổng Giám đốc EVNNPT Lưu Việt Tiến cho biết theo tính toán của cơ quan điều độ, tăng trưởng phụ tải năm 2022 ở mức thấp khoảng 7,9% và mức cao khoảng 12,1% trong khi miền Bắc gặp khó khăn về nguồn và đường dây 500 kV Bắc - Trung tại cung đoạn Nho Quan- Hà Tĩnh bị hạn chế do giới hạn truyền tải của cung đoạn này là 1.800-2.000 MW.

"Điều này đã làm điện áp giảm thấp khu vực miền Bắc, đặc biệt khu vực phụ tải cao như Hà Nội và phụ cận như Hà Nam, Nam Định, Ninh Bình", Phó Tổng Giám đốc EVNNPT Lưu Việt Tiến cho biết.

Dẫn số liệu cụ thể về tình trạng hoạt động của hệ thống lưới điện, lãnh đạo EVNNPT cho biết tuy mới vào đầu mùa nắng nóng và nhiệt độ trung bình 5 tháng đầu năm 2022 thấp hơn 2021, nhưng đến thời điểm hiện tại đã có 10/63 máy biến áp (MBA) 500 kV, 41/287 MBA 220 kV, 33/458 đường dây 220 kV vận hành trong chế độ đầy tải (trên 90% tải định mức).

Số lượng MBA và đường dây vận hành trong chế độ đầy tải, quá tải sẽ tiếp tục tăng cao khi bước vào những đợt nắng nóng cao điểm từ tháng 6 trở đi.

Để đảm bảo vận hành an toàn hệ thống truyền tải điện, góp phần cung cấp điện an toàn, liên tục cho sản xuất và đời sống nhân dân, EVNNPT đã chỉ đạo các đơn vị lập phương án ngăn ngừa sự cố cho từng trạm biến áp (TBA), từng đường dây để triển khai thực hiện các giải pháp ngăn ngừa, khắc phục sự cố.

Công tác thí nghiệm định kỳ thiết bị là nội dung quan trọng. Đến thời điểm hiện tại, EVNNPT đã thực hiện gần 19.000 hạng mục thí nghiệm tại 166 TBA, đạt 92,45% khối lượng, trong đó 68 TBA đã hoàn thành 100% khối lượng thí nghiệm định kỳ; tiến hành kiểm tra định kỳ thiết bị theo quy định; theo dõi, kiểm tra soi phát nhiệt, corocam để phát hiện các bất thường, tăng cường kiểm tra, theo dõi khi nắng nóng, truyền tải cao.

Cùng với đó, Tổng công ty hoàn thành lắp đặt và thí nghiệm các mạch sa thải theo công suất trên đường dây 500 kV, mạch sa thải mất liên kết lưới 500 kV theo chỉ đạo của Tập đoàn Điện lực Việt Nam (EVN).

Các đơn vị bố trí tăng cường lực lượng ứng trực, sẵn sàng phương tiện, vật tư, thiết bị dự phòng để kịp thời xử lý sự cố, giảm thiểu thời gian mất điện.

Về công tác sửa chữa bảo dưỡng, EVNNPT và các đơn vị đã thực hiện tốt công tác này nhằm khôi phục hoặc duy trì khả năng làm việc của các thiết bị, đem lại lợi ích kinh tế.

EVNNPT đã triển khai nhiều giải pháp đồng bộ trong khâu quản lý nhằm nâng cao chất lượng công tác dự báo, đánh giá chất lượng thiết bị, xây dựng kế hoạch sửa chữa lớn đảm bảo sát với thực tiễn. Đáng chú ý là việc triển khai áp dụng quy trình bảo trì theo điều kiện hay bảo trì dựa trên tình trạng thiết bị (Condition-Based Maintenance - CBM) cho máy biến áp và máy cắt trong năm 2022 và sẽ tiếp tục triển khai áp dụng cho các thiết bị khác theo lộ trình EVN giao.

Trong đầu tư xây dựng, EVNNPT đã chỉ đạo các đơn vị tập trung tối đa nguồn lực để hoàn thành các dự án trọng điểm, cấp bách nhất là với các dự án góp phần ổn định điện áp lưới điện, các dự án đảm bảo an toàn cung cấp điện cho phụ tải, đặc biệt khu vực Hà Nội, TPHCM và các trung tâm phụ tải, các dự án giải tỏa nguồn năng lượng tái tạo.

Tập trung ứng dụng công nghệ trong quản lý, vận hành

Phó Tổng giám đốc EVNNPT Lưu Việt Tiến cho biết Tổng công ty đã và đang triển khai một số ứng dụng khoa học công nghệ trong công tác quản lý vận hành hệ thống lưới điện truyền tải.

Trong đó, đáng chú ý là trang bị định vị sự cố cho khoảng 160 đường dây, chủ yếu cho lưới 500 kV và các đường dây 220 kV đi qua địa hình hiểm trở, các đường dây đấu nối nhà máy.

Theo Phó Tổng giám đốc EVNNPT Lưu Việt Tiến, với độ chính xác cao (sai số khoảng 200 m), các thiết bị định vị sự cố này đã phát huy hiệu quả rất tích cực, làm giảm thời gian tìm kiếm vị trí và nhanh chóng khôi phục vận hành lưới điện sau sự cố.

EVNNPT cũng trang bị thiết bị giám sát online dầu cho máy biến áp và kháng điện 500kV nhằm giám sát trực tuyến thiết bị. Hiện đã trang bị 233 bộ thiết bị trên toàn lưới, trong quá trình vận hành đã phát hiện nhiều MBA (khoảng 10 MBA và kháng điện) có hàm lượng tăng cao và đã kịp thời khắc phục nhằm ngăn ngừa sự cố.

Tổng công ty thực hiện giám sát hành lang một số vị trí nguy cơ vi phạm cao bằng camera, dữ liệu được theo dõi và cảnh báo đến đơn vị quản lý vận hành. Hiện đơn vị đã trang bị 349 camera và 49 camera tích hợp AI kịp thời phát hiện các nguy cơ cháy, xe vi phạm hành lang an toàn lưới điện truyền tải

Đặc biệt, EVNNPT ứng dụng UAV trong công tác kiểm tra đường dây, trang bị 110 UAV cho các truyền tải điện.

Thiết bị UAV gắn camera có thể quay, chụp ảnh để kiểm tra, đánh giá tình trạng thiết bị lưới điện khi đường dây đang mang điện mà người công nhân không cần trực tiếp phải trèo lên cột, ra dây (cắt điện) để kiểm tra, giúp giảm công sức, nguy cơ rủi ro mất an toàn đối với người công nhân đặc biệt là đối với các cột thuộc khu vực địa hình đồi núi cao, hiểm trở, đường đi lên cột xa, các khoảng cột dài, vượt thung lũng, vượt sông, tiếp xúc động vật nguy hiểm.

Thiết bị UAV gắn camera bay có khả năng tiếp cận gần quan sát chuỗi cách điện, phụ kiện được tất cả mọi phía, nên việc đánh giá rõ ràng, thuận tiện hơn so với người công nhân trèo kiểm tra từ cột.

Thiết bị này giúp đánh giá nhanh tình trạng hành lang lưới điện, các yếu tố có nguy cơ như cây cao trong, ngoài hành lang; sạt kè, móng; định vị khu vực cháy, quy mô đám cháy từ đó lập kế hoạch cụ thể để xử lý; kiểm tra sơ bộ địa hình, tình trạng thiết bị trước và sau mưa bão, khu vực bị chia cắt mà công nhân chưa thể tiếp cận được, hoặc nguy hiểm do sạt lở, mưa lũ.

Ngoài ra, EVNNPT trang bị hệ thống quan trắc cảnh báo sét. Dữ liệu quan trắc giúp cho công tác quản lý vận hành trong việc đánh giá nguyên nhân sự cố để có giải pháp khắc phục phù hợp.

Nỗ lực đẩy nhanh tiến độ các dự án truyền tải điện

Theo Phó Tổng giám đốc EVNNPT Lưu Việt Tiến, khó khăn lớn nhất đối với các dự án hiện nay là công tác bồi thường giải phóng mặt bằng ( BTGPMB).

Để giải quyết vấn đề này, ngay từ đầu năm, EVNNPT cùng EVN và các đơn vị quản lý dự án đã làm việc trực tiếp với các địa phương có dự án đi qua như Khánh Hòa, Ninh Thuận, Quảng Nam, Quảng Bình, Hà Tĩnh, Hà Giang, Lào Cai… để bàn biện pháp tháo gỡ khó khăn về BTGPMB. Đến nay, nhiều vướng mắc trong BTGPMB đã được tháo gỡ. Tổng công ty sẽ tiếp tục phối hợp chặt chẽ với các địa phương, các bộ, ngành liên quan để tháo gỡ những vướng mắc còn lại.

Mặt khác, EVNNPT, các ban quản lý dự án, các đơn vị thi công đang tập trung tối đa nguồn lực để đảm bảo tiến độ dự án. Phương châm là có mặt bằng đến đâu sẽ tập trung thi công dứt điểm tới đó.

Lực lượng quản lý dự án, tư vấn giám sát, tư vấn thiết kế và lãnh đạo các cấp quản lý thường xuyên bám sát hiện trường, vừa kiểm tra, điều hành tiến độ, vừa động viên lực lượng thi công phát huy tối đa năng lực, phấn đấu hoàn thành dự án đúng tiến độ.

Lãnh đạo EVNNPT kiến nghị tiếp tục nhận được sự đồng hành, tạo điều kiện thuận lợi từ phái các Bộ ngành có liên quan và chính quyền địa phương nơi đang thực hiện các dự án trong việc giải quyết những tồn đọng, vướng mắc về BTGPMB để có thể bảo đảm tiến độ các dự án truyền tải điện quan trọng.

EVNNPT và các đơn vị quản lý vận hành cũng rất mong nhận được sự hợp tác tích cực của từng địa phương, từng người dân trong công tác phòng cháy, chữa cháy trong và gần hành lang lưới điện truyền tải.

Theo Chinhphu.vn

.
.
.
.
