Đưa vào vận hành thành công 6 tổ máy phát điện trong tháng 10
Theo thông báo tình hình thi công các dự án điện của Tập đoàn Điện lực Việt Nam (EVN), trong tháng 10, Tập đoàn đã đã đưa vào vận hành được 06/08 tổ máy với tổng công suất 1.153/1.373MW gồm: TM1 và TM2 TĐ Đồng Nai 4 (2x170 MW); TM1 và TM2 TĐ Kanak (2x6,5 MW); TM5 và TM6 TĐ Sơn La (2x400MW).

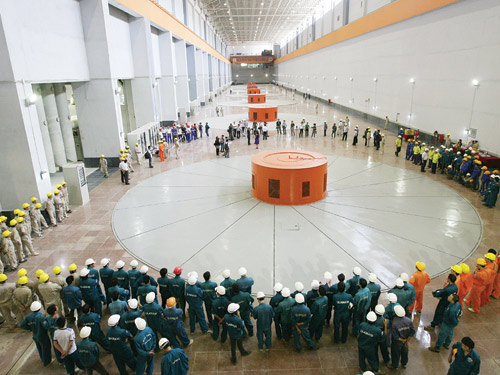

Chiều 26/9/2012, Nhà máy thủy điện Sơn La đã hòa lưới thành công tổ máy số 6, tổ máy cuối cùng của nhà máy. |
Đặc biệt, trong tháng 10/2012 đã đóng điện TBA 220kV Đông Hà và ĐD Đà Nẵng - Dốc Sỏi (mạch 2). Luỹ kế 10 tháng năm 2012, EVN đã hoàn thành đóng điện 22 công trình lưới điện 220-500kV, khởi công 20 công trình lưới điện truyền tải 500-220kV. Tổng Công ty Điện lực miền Bắc đã phối hợp với UBND tỉnh Quảng Ninh khởi công dự án cấp điện cho huyện đảo Cô Tô, tỉnh Quảng Ninh, đây là dự án đầu tiên trong nước được thi công với công nghệ chôn ngầm cáp 22kV dưới đáy biển. Tổng mức đầu tư dự án khoảng 1.107 tỷ đồng, dự án sẽ hoàn thành trong tháng 10 năm 2013.
Tính đến hết tháng 10, giá trị khối lượng thực hiện vốn đầu tư toàn Tập đoàn ước đạt 54.150 tỷ đồng, trong đó giá trị giải ngân đạt 45.270 tỷ đồng.
