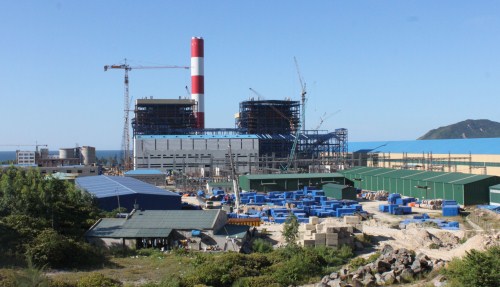

Nhiệt điện Vũng Áng: Tổ máy 1 phát điện vượt công suất
Vào lúc 20h45 phút ngày 7/8, tổ máy số 1 của nhà máy đã phát điện ở công suất tối đa 630 MW, vượt 105% công suất thiết kế (600MW).
Như vậy, sau khi hòa đồng bộ lên lưới quốc gia, tổ máy số 1 Nhà máy Nhiệt điện Vũng Áng 1 đã chính thức chạy vận hành vượt công suất thiết kế, các thông số kỹ thuật đáp ứng yêu cầu đề ra.
Với công suất tổ máy 600 MW, đây là dự án nhiệt điện có công suất tổ máy lớn nhất Việt Nam hiện nay do nhà thầu trong nước làm tổng thầu EPC hoà lưới điện thành công.
Sau khi đưa tổ máy số 1 phát điện, Lilama tiếp tục hiệu chỉnh và thử nghiệm các chức năng còn lại chuẩn bị cho việc vận hành thương mại tổ máy này vào tháng 10/2014.
Theo Lilama, trước đó, tổ máy 2 cũng đã hoàn thành việc thông thổi vào ngày 17/6 và đang khẩn trương tiến hành các công việc chuẩn bị cho đốt lửa lần đầu bằng nguyên liệu than.
Dự án Nhiệt điện Vũng Áng 1 là dự án trọng điểm quốc gia với tổng công suất 1.200MW (gồm 2 tổ máy, mỗi tổ máy 600MW), do Tập đoàn Dầu khí Việt Nam (PVN) làm chủ đầu tư, Tổng công ty Lắp máy Việt Nam -Lilama làm tổng thầu EPC.
Thùy Linh (Theo Chinhphu.vn)
