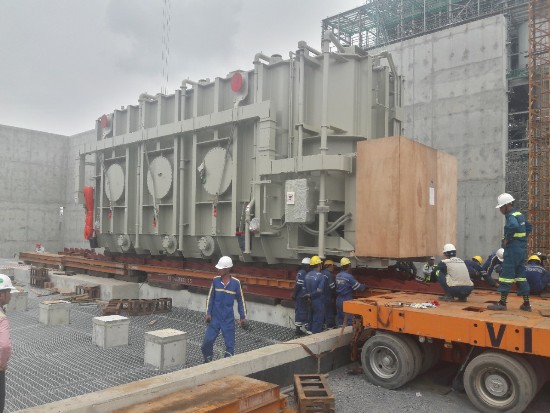

Lắp đặt máy biến áp chính Tổ máy số 2 Dự án Nhà máy Nhiệt điện Sông Hậu 1
Vừa qua, Ban Quản lý dự án Điện lực Dầu khí Sông Hậu 1 (Tập đoàn Dầu khí Việt Nam) cùng Tổng công ty lắp máy Việt Nam LILAMA phối hợp với Tập đoàn Doosan, Tập đoàn Huyndai tiến hành lắp đặt Máy biến áp chính của Tổ máy số 2 – Nhà máy Nhiệt điện Sông Hậu 1. Theo kế hoạch, ngày 28/10/2017 hoàn thành việc cân chỉnh, lắp bánh xe đặt máy vào vị trí trên móng.
Lắp đặt máy biến áp chính Tổ máy số 2 |
Máy biến áp chính Tổ máy số 2 là máy biến áp nâng áp từ cấp điện áp 22kV lên cấp điện áp 500kV truyển tải điện ra sân phân phối 500kV của Nhà máy Nhiệt điện Sông Hậu 1. Trước đó, ngày 14/7/2017, Ban QLDA Điện lực Dầu khí Sông Hậu 1 đã lắp đặt máy biến áp chính của Tổ máy số 1. Gói thầu máy biến áp chính của tổ máy số 1 và tổ máy số 2 do hãng Huyndai - Hàn Quốc sản xuất, cấp điện áp 525/22kV, công suất 730MVA.
Tổng trọng lượng sau khi hoàn thành của mỗi máy biến áp chính nặng 560 tấn, trong đó, thân máy chính 335 tấn (đang đặt trên bệ) và 128 tấn dầu, phụ kiện khoảng 97 tấn. Tổng kích thước sau khi hoàn thành lắp đặt: 24m chiều dài, 11.387m chiều cao, 8.950m chiều rộng. Cùng với máy biến áp chính của Tổ máy số 1, việc lắp đặt máy biến áp chính của Tổ máy số 2 là những mốc quan trọng, khởi đầu cho việc lắp đặt các thiết bị siêu trường, siêu trọng của dự án.
Dự án Nhà máy Nhiệt điện Sông Hậu 1 có tổng công suất 1.200 MW gồm 2 tổ máy (2x600MW), diện tích xây dựng 115,2 ha do Tập đoàn Dầu khí Việt Nam làm Chủ đầu tư, Ban QLDA Điện lực Dầu Khí Sông Hậu 1 là đại diện Chủ đầu tư chịu trách nhiệm quản lý dự án. Tổng công ty Lắp máy Việt Nam (Lilama) làm Tổng thầu EPC. Tập đoàn Doosan (Hàn Quốc) là nhà thầu cung cấp thiết bị chính.
Đây là dự án trọng điểm của Tập đoàn Dầu khí Việt Nam, với tổng mức đầu tư khoảng 43.043 tỷ đồng tương đương với 2,046 tỷ USD. Nguồn vốn của dự án với 30% vốn chủ sỡ hữu, 70% vốn vay tín dụng xuất khẩu ECA và vay thương mại khác. Khi đi vào hoạt động, nhà máy sẽ cung cấp vào lưới điện quốc gia khoảng 7,8 tỉ kWh/năm, góp phần đảm bảo an ninh năng lượng quốc gia và phát triển kinh tế khu vực Đồng bằng sông Cửu Long nói chung, tỉnh Hậu Giang nói riêng. Theo tiến độ dự kiến, Nhà máy Nhiệt điện Sông Hậu 1 sẽ hoàn thành và vận hành thương mại vào năm 2020.
P.V
